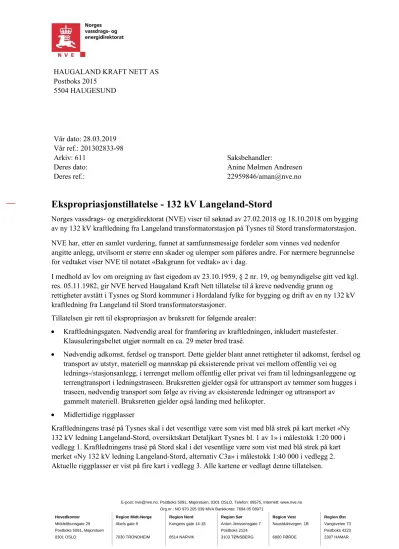

Ekspropriasjonstillatelse - 132 kV Langeland-Stord

N/A
N/A
Protected

Academic year: 2022

Share "Ekspropriasjonstillatelse - 132 kV Langeland-Stord"

Copied!
5
0
0

Laster.... (Se fulltekst nå)

Fulltekst

(1)

E-post: [email protected], Postboks 5091, Majorstuen, 0301 OSLO, Telefon: 09575, Internett: www.nve.no Org.nr.: NO 970 205 039 MVA Bankkonto: 7694 05 08971

Hovedkontor Region Midt-Norge Region Nord Region Sør Region Vest Region Øst

Middelthunsgate 29 Abels gate 9 Kongens gate 14-18 Anton Jenssensgate 7 Naustdalsvegen. 1B Vangsveien 73

Postboks 5091, Majorstuen Postboks 2124 Postboks 4223

0301 OSLO 7030 TRONDHEIM 8514 NARVIK 3103 TØNSBERG 6800 FØRDE 2307 HAMAR

Postboks 2015 5504 HAUGESUND

Vår dato: 28.03.2019

Vår ref.: 201302833-98

Arkiv: 611 Saksbehandler:

Deres dato: Anine Mølmen Andresen

Deres ref.:

22959846/[email protected]

Ekspropriasjonstillatelse - 132 kV Langeland-Stord

Norges vassdrags- og energidirektorat (NVE) viser til søknad av 27.02.2018 og 18.10.2018 om bygging av ny 132 kV kraftledning fra Langeland transformatorstasjon på Tysnes til Stord transformatorstasjon.

NVE har, etter en samlet vurdering, funnet at samfunnsmessige fordeler som vinnes ved nedenfor angitte anlegg, utvilsomt er større enn skader og ulemper som påføres andre. For nærmere begrunnelse for vedtaket viser NVE til notatet «Bakgrunn for vedtak» av i dag.

I medhold av lov om oreigning av fast eigedom av 23.10.1959, § 2 nr. 19, og bemyndigelse gitt ved kgl.

res. 05.11.1982, gir NVE herved Haugaland Kraft Nett tillatelse til å kreve nødvendig grunn og rettigheter avstått i Tysnes og Stord kommuner i Hordaland fylke for bygging og drift av en ny 132 kV kraftledning fra Langeland til Stord transformatorstasjoner.

Tillatelsen gir rett til ekspropriasjon av bruksrett for følgende arealer:

 Kraftledningsgaten. Nødvendig areal for framføring av kraftledningen, inkludert mastefester.

Klausuleringsbeltet utgjør normalt en ca. 29 meter bred trasé.

 Nødvendig adkomst, ferdsel og transport. Dette gjelder blant annet rettigheter til adkomst, ferdsel og transport av utstyr, materiell og mannskap på eksisterende privat vei mellom offentlig vei og

lednings-/stasjonsanlegg, i terrenget mellom offentlig eller privat vei fram til ledningsanleggene og terrengtransport i ledningstraseen. Bruksretten gjelder også for uttransport av tømmer som hugges i traseen, nødvendig transport som følge av riving av eksisterende ledninger og uttransport av gammelt materiell. Bruksretten gjelder også landing med helikopter.

 Midlertidige riggplasser

Kraftledningens trasé på Tysnes skal i det vesentlige være som vist med blå strek på kart merket «Ny 132 kV ledning Langeland-Stord, oversiktskart Detaljkart Tysnes bl. 1 av 1» i målestokk 1:20 000 i vedlegg 1. Kraftledningens trasé på Stord skal i det vesentlige være som vist med blå strek på kart merket «Ny 132 kV ledning Langeland-Stord, alternativ C3a» i målestokk 1:40 000 i vedlegg 2.

Aktuelle riggplasser er vist på fire kart i vedlegg 3. Alle kartene er vedlagt denne tillatelsen.

(2)

NVE forutsetter at Haugaland Kraft Nett forsøker å komme fram til minnelige ordninger med berørte grunneiere/rettighetshavere. Vi ber om at dere sender vedlagte orienteringsbrev med NVEs påtegning til grunneiere og rettighetshavere snarest. NVE ber om en bekreftelse på når dette er gjort, og dato for utsendelsen.

Denne avgjørelsen kan påklages til Olje- og energidepartementet innen tre uker fra det tidspunkt underretningen er kommet fram til partene, jf. forvaltningsloven kap. VI. En eventuell klage skal være skriftlig, stiles til Olje- og energidepartementet og sendes inn til NVE. Vi foretrekker elektronisk oversendelse til vår sentrale e-postadresse [email protected].

Ekspropriasjonstillatelsen faller bort hvis skjønn ikke er begjært innen ett år fra endelig vedtak, jf.

ekspropriasjonsloven § 16.

Med hilsen

Rune Flatby direktør

Lisa Vedeld Hammer seksjonssjef

Dokumentet sendes uten underskrift. Det er godkjent i henhold til interne rutiner.

Vedlegg 1-3: Trasékart Tysnes, trasékart Stord, riggplasser

(3)

Vedlegg 1 –Kart Tysnes

(4)

Vedlegg 2 – Kart Stord

(5)

Vedlegg 3 – kart over aktuelle, midlertidige riggplasser

Referanser

RELATERTE DOKUMENTER

Lofotkraft søker med dette om å få bygge den konsesjonsgitte 132 kV-ledning Kvitfssen – Solbjørn, via Svolvær, Kleppstad og Fygle transformatorstasjoner med

Nettilknytning av Dalsbotnfjellet vindkraftverk til eksisterende nett skjer ved å bygge ny 132 kV ledning fra vindkraftverket og ned til Frøyset trafostasjon.. Det er kun utredet

Haugaland Kraft Nett AS søker med dette anleggskonsesjon for ny 132 kV kabel fra endemast og inn i Jukla kraftverk (portalbygg).. I 2018 ble det gitt konsesjon for ny 132 kV

På den 5,2 km lange strekningen mellom Halmstad og Råde søker Hafslund Nett om at ledningen i all hovedsak bygges i samme trasé som eksisterende 47 kV ledning.. Det innebærer at

På strekningen mellom Saltstraumen og Hopen går det i dag to parallelle kraftledninger, en 132 kV ledning og en 66 kV ledning, som NVE setter vilkår om at skal rives.. NVE har

Dette gir plass mellom Statnetts ledning og grensen for Grønmo fyllplass slik at det er mulig å komme helt frem til Liåsen transformatorstasjon med ny 132 kV luftledning.. • Det

NVE godkjenner fremlagte miljø-, transport- og anleggsplan for bygging av 132 kV ledning fra Kulia transformatorstasjon til Kristiansand transformatorstasjon i Kristiansand og

Eksisterende 66 kV ledning mellom Langeland transformatorstasjon på Tysnes og Otteråi stasjon i Austevoll ble bygget for 55-65 år siden og ledningens tekniske levetid er utløpt..
