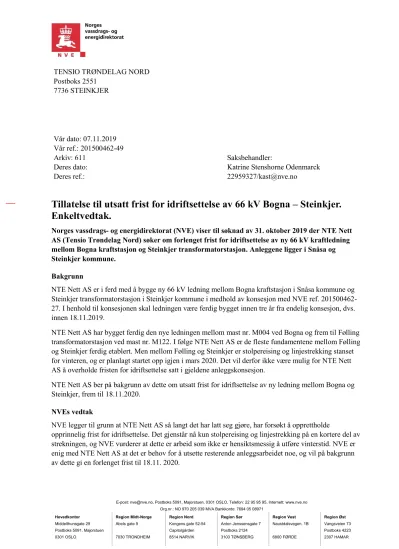

Tillatelse til utsatt frist for idriftsettelse av 66 kV Bogna – Steinkjer. Enkeltvedtak.
Fulltekst
RELATERTE DOKUMENTER
NVE gir med dette Agder Energi Nett AS utsatt frist for idriftsettelse for fire bryterfelt i Ertsmyra transformator etter følgende frister: Felt mot Tonstad vindkraftverk
desember 2012 tillatelse til å bygge en ny 132 kV luftledning mellom Eidum og Øireina transformatorstasjoner med idriftsettelse innen tre år, til erstatning for 66 kV ledningen det
Følgende kraftledninger skal fjernes før idriftsettelse av den nye 132 kV-kraftledningen mellom Engerfjellet, via Linder og frem til Nord-Odal transformatorstasjon. 15 km lang 66
spenningsoppgradering av 66 kV linje til 132 kV kraftledning for erstatning av gammel 66 kV kraftledning mellom Maudal kraftverk til Oltedal, og en mulig forlenging til 132 kV
Følgende kraftledninger skal fjernes innen to år etter idriftsettelse av de nye traseinnføringene til Evje transformatorstasjon:. - 300 meter av 66 kV Vegusdal–Evje - 475 meter
Mørenett AS søker med dette konsesjon for en spenningsoppgradering fra 66 kV til 132 kV på eksisterende forbindelse fra Tussa transformatorstasjon til ny Ørsta transformatorstasjon
Agder Energi Nett AS søker konsesjon for omlegging av eksisterende 66 kV ledning fra Hallandsbru transformatorstasjon til kraftverket Hydro Vigelands Brug
Det søkes med dette om utvidelse av Lora transformatorstasjon med ny 66/22 kV 15 MVA transformator og tilhørende 66 kV bryterfelt.. Med hilsen
