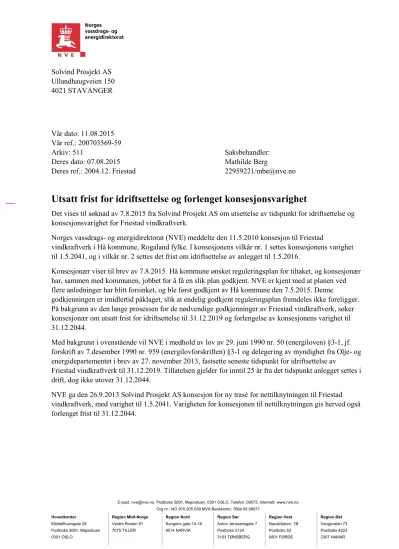

Utsatt frist for idriftsettelse og forlenget konsesjonsvarighet
Fulltekst
RELATERTE DOKUMENTER
viser til Stortingsvedtak 799 av 19.06.2020, «Stortinget ber regjeringen innenfor gjeldende regelverk ikke gi forlenget frist for idriftsettelse utover 31.12.2021 for vindkraftverk
I henhold til praksis for frist for idriftsettelse av landbasert vindkraft avslår NVE søknad om å utsette frist for idriftsettelse av Gilja vindkraftverk fra 31.12.2021 til
I medhold av energiloven § 3-1 gir Norges vassdrags- og energidirektorat (NVE), under henvisning til søknad av 15.03.2019, Andmyran Vind AS utsatt frist for idriftsettelse av
Olje- og energidepartementet viser til Statkraft Vind Utvikling DAs (Statkraft) klage på NVEs avslag på søknad om utsatt frist for idriftsettelse for bygging av
henvisning til søknad av 22.05.2018, NTE Energi AS utsatt frist for idriftsettelse av Ytre Vikna vindkraftverk trinn II og planlagte turbiner i Ytre Vikna vindkraftverk trinn I
Som en følge av forsinkelser når det gjelder planlagt ferdigstillelse av Tysvær vindkraftverk, er det etter NVEs vurdering nødvendig at det gis utsatt frist for idriftsettelse av
TrønderEnergi Kraft AS (TEK) søkte den 12.4.2018 om utsatt frist for idriftsettelse for Stokkfjellet vindkraftverk i Selbu kommune, med tilhørende nettilknytning i Selbu og
NVE gir med dette Agder Energi Nett AS utsatt frist for idriftsettelse for fire bryterfelt i Ertsmyra transformator etter følgende frister: Felt mot Tonstad vindkraftverk
