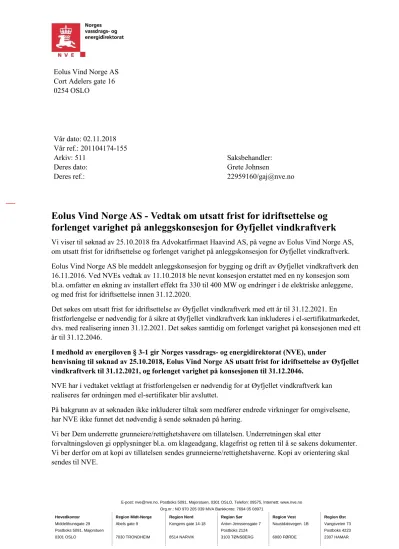

Eolus Vind Norge AS - Vedtak om utsatt frist for idriftsettelse og forlenget varighet på anleggskonsesjon for Øyfjellet vindkraftverk
Fulltekst
RELATERTE DOKUMENTER
Sametinget har uttalt at det kan være aktuelt å trekke innsigelsen dersom tiltakshaver og reinbeitedistriktet kommer til enighet og det ikke blir gitt konsesjon til
Tromsø Vind AS/Raudfjell Vind AS (TVRV) ønsker at vedtaket om godkjenning av utsatt frist for idriftsettelse fra 17.03.2020 endres slik at vilkåret om anleggsstans av hensyn
reinbeitedistrikt skriver at NVEs vedtak om utsatt frist for idriftsetting ikke er i tråd med Stortingets vedtak 799 av 19.06.2020, «Stortinget ber regjeringen innenfor
henvisning til søknad av 22.05.2018, NTE Energi AS utsatt frist for idriftsettelse av Ytre Vikna vindkraftverk trinn II og planlagte turbiner i Ytre Vikna vindkraftverk trinn I
§ 10-4, andre ledd, gir NVE Austri Kjølberget DA utsatt frist for idriftsettelse av Kjølberget vindkraftverk til 31.10.2021.. NVE vektlegger på at utsett frist for idriftsettelse
I medhold av energiloven § 3-1 gir Norges vassdrags- og energidirektorat (NVE), under henvisning til søknad av 30.04.2018, Guleslettene Vindkraft AS utsatt frist for idriftsettelse av
I påvente av avklaring fra EFTAs Overvåkningsorgan (ESA) om at «Gjøaavtalen», som skal finansiere nettilknytningen av vindkraftverket på Lutelandet ikke er i strid
På bakgrunn av den lange prosessen for de nødvendige godkjenninger av Friestad vindkraftverk, søker konsesjonær om utsatt frist for idriftsettelse til 31.12.2019 og forlengelse
