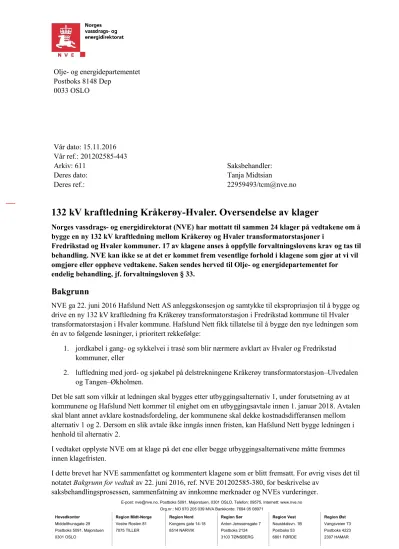

132 kV kraftledning Kråkerøy-Hvaler. Oversendelse av klager
Fulltekst
RELATERTE DOKUMENTER
- det har foregått brudd på habilitetsregler mellom Troms Kraft Nett og kommunen - Troms Kraft Nett brutt informasjonsplikten til grunneiere tidlig i prosessen - NVE brutt
munningen av Gjervalelva legges det sjøkabel sør-vestover langs Gjervalen frem til Øresvik transformatorstasjon, hvor 22 kV anlegget kobles til overliggende nett.. Den
Fredrikstad kommune påklager ikke utbyggingsalternativ 1, men mener at Hafslund bør dekke merkostnaden for kabelanlegg på strekningen Ulvedalen til forbi Kråkerøy kirke..
ekspropriasjon og forhåndstiltredelse for å bygge og drive den nye 132 kV-ledningen mellom Kråkerøy og Hvaler transformatorstasjoner. Søknaden ble 15. mars 2019 sendt på høring
Skagerak Nett får også konsesjon til å bygge og drive et ekstra 132 kV reservefelt i innendørs, gassisolert 132 kV koblingsanlegg i Roligheten transformatorstasjon.. Vedlagt
På den 5,2 km lange strekningen mellom Halmstad og Råde søker Hafslund Nett om at ledningen i all hovedsak bygges i samme trasé som eksisterende 47 kV ledning.. Det innebærer at
I tillegg til luftledningsalternativene og under forutsetning om signert utbyggingsavtale mellom kommunene og Hafslund Nett, vil NVE også behandle alternativet med kabelanlegg
Hafslund Nett søker om tillatelse til å rive den eksisterende ledningen på strekningen mellom Linderud transformatorstasjon og Bjerkedalen når kabelen er satt i drift.. Bakgrunnen
