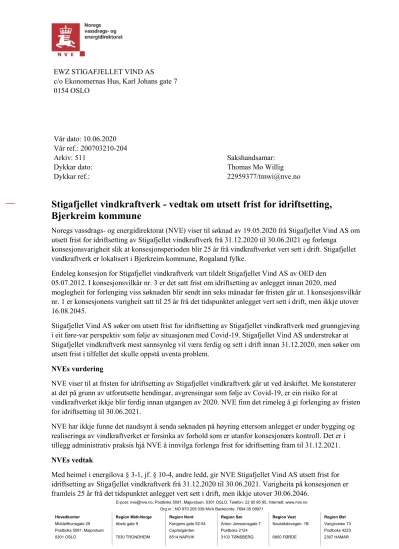

Stigafjellet vindkraftverk - vedtak om utsett frist for idriftsetting, Bjerkreim kommune
Fulltekst
RELATERTE DOKUMENTER
På dette grunnlag gir ikkje NVE utsett frist til idriftsetting for landbaserte vindkraftverk utover 31.12.2021, med mindre det føreligg heilt spesielle forhold.. NVE viser elles til
Dalbygda Vindkraft AS grunngjev søknaden om utsett frist for idriftsetting av Dalbygda vindkraftverk med at det ikkje er tilstrekkeleg kapasitet i kraftnettet til å kopla
Vi viser også til Stortingets vedtak av 19.06.2020, der gjeldande forvaltningspraksis og politikk er at ein ikkje ynskjer utsett frist for idriftsetting av vindkraftverk på land
RWE meiner at verken NVEs brev eller Stortingets vedtak tilseier at det ikkje skal gis utsett frist for idriftsetting av Oddeheia og Bjelkeberget vindkraftverk.. RWE viser til NVE
NVE konstaterer at Kvinesheia vindkraftverk ikkje kan være ferdig utbygd og satt i drift innan gjeldande frist for idriftsetting og fører tilsyn med at vilkår i gitte konsesjonar
I Bjerkreim kommune er dette Eikeland/Steinsland (også kjent som Bjerkreim Vindpark), Gravdal, Måkaknuten og Stigafjellet.. I tillegg foreligger det også konsesjonssøkte
Det er gitt konsesjon for en 132 kV ledning Måkaknuten – Bjerkreim trafostasjon med linetverrsnitt 454 – Al59 for å få ut produksjonen fra Måkaknuten og Stigafjellet
Etter ei samla vurdering meiner NVE at det ikkje er grunnlag for å fråvika vår praksis om å ikkje gi utsett frist for idriftsetting av vindkraftverk etter 31.12.2021.. Andre
