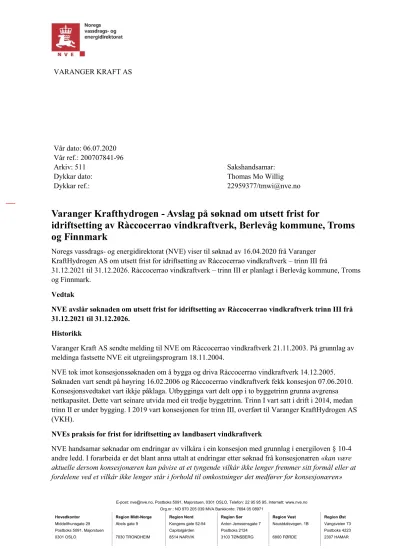

Varanger Krafthydrogen - Avslag på søknad om utsett frist for idriftsetting av Ràccocerrao vindkraftverk, Berlevåg kommune, Troms og Finnmark

N/A
N/A
Protected

Academic year: 2022

Share "Varanger Krafthydrogen - Avslag på søknad om utsett frist for idriftsetting av Ràccocerrao vindkraftverk, Berlevåg kommune, Troms og Finnmark"

Copied!
4
0
0

Laster.... (Se fulltekst nå)

Fulltekst

Referanser

RELATERTE DOKUMENTER

Vi viser også til Stortingets vedtak av 19.06.2020, der gjeldande forvaltningspraksis og politikk er at ein ikkje ynskjer utsett frist for idriftsetting av vindkraftverk på land

RWE meiner at verken NVEs brev eller Stortingets vedtak tilseier at det ikkje skal gis utsett frist for idriftsetting av Oddeheia og Bjelkeberget vindkraftverk.. RWE viser til NVE

NVE konstaterer at Kvinesheia vindkraftverk ikkje kan være ferdig utbygd og satt i drift innan gjeldande frist for idriftsetting og fører tilsyn med at vilkår i gitte konsesjonar

Når også konsesjonsmyndigheten var kjent med kapasitetsutfordringene, men likevel valgte å tildele konsesjon i flere trinn, senest i forbindelse med delingsvedtaket i mai 2019, må

IMVS meiner NVE har brote utgreiings- og informasjonsplikta etter forvaltningslova (fvl.) § 17 ved å ikkje senda søknaden til FRVAS om utsett frist for idriftsetting ut på

Etter ei samla vurdering meiner NVE at det ikkje er grunnlag for å fråvika vår praksis om å ikkje gi utsett frist for idriftsetting av vindkraftverk etter 31.12.2021.. Andre

§ 10-4, andre ledd, gir NVE Austri Kjølberget DA utsatt frist for idriftsettelse av Kjølberget vindkraftverk til 31.10.2021.. NVE vektlegger på at utsett frist for idriftsettelse

Dette betyr at konsesjonær ikkje kan ha ei velgrunna forventning om at NVE får handsama søknaden om fristforlenging der søknaden kjem inn mindre enn seks månadar før utløpet
