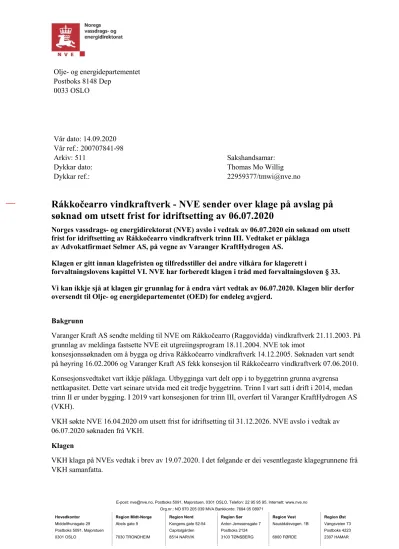

Rákkočearro vindkraftverk - NVE sender over klage på avslag på søknad om utsett frist for idriftsetting av 06.07.2020
Fulltekst
RELATERTE DOKUMENTER
Ståle Valø klagar på at NVE handsama søknaden om utsett frist for idriftsetting fordi den vart sendt inn seinare enn fristen på seks månadar som er vilkåret i
Zephyr skriv at forvaltinga ikkje kan gi ei løyve med så streng frist at løyva ikkje let seg realisera, og samtidig ikkje tillèt utviding av fristen.. Dei viser videre til at NVE
forvaltningspraksis og rammer for å utsette frister for idriftsettelse av vindkraftverk utover 2021 er grundig beskrevet i brevet som NVE henviser til i vedtaket. NVE mener derfor
reinbeitedistrikt skriver at NVEs vedtak om utsatt frist for idriftsetting ikke er i tråd med Stortingets vedtak 799 av 19.06.2020, «Stortinget ber regjeringen innenfor
Etter ei samla vurdering meiner NVE at det ikkje er grunnlag for å fråvika vår praksis om å ikkje gi utsett frist for idriftsetting av vindkraftverk etter 31.12.2021.. Andre
Olje- og energidepartementet viser til Statkraft Vind Utvikling DAs (Statkraft) klage på NVEs avslag på søknad om utsatt frist for idriftsettelse for bygging av
Stigafjellet Vind AS understrekar at Stigafjellet vindkraftverk mest sannsynleg vil væra ferdig og sett i drift innan 31.12.2020, men søker om utsett frist i tilfellet det
NVE viser til at fristen for idriftsetting av Hamnefjell vindkraftverk gjekk ut 01.01.2020, og at HV søkte om utsett frist før denne datoen.. NVE stør seg til HV vurdering at det
