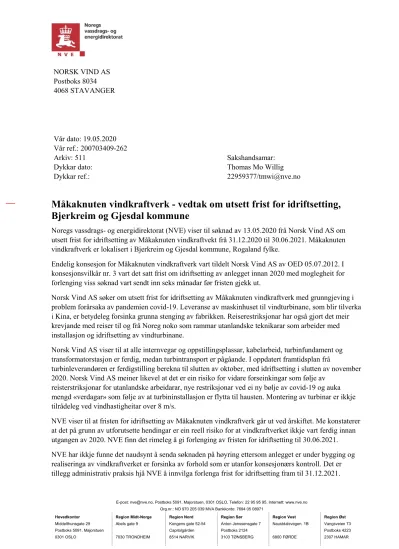

Måkaknuten vindkraftverk - vedtak om utsett frist for idriftsetting, Bjerkreim og Gjesdal kommune
Fulltekst
RELATERTE DOKUMENTER
IMVS meiner NVE har brote utgreiings- og informasjonsplikta etter forvaltningslova (fvl.) § 17 ved å ikkje senda søknaden til FRVAS om utsett frist for idriftsetting ut på
Etter ei samla vurdering meiner NVE at det ikkje er grunnlag for å fråvika vår praksis om å ikkje gi utsett frist for idriftsetting av vindkraftverk etter 31.12.2021.. Andre
Olje- og energidepartementet viser til Statkraft Vind Utvikling DAs (Statkraft) klage på NVEs avslag på søknad om utsatt frist for idriftsettelse for bygging av
§ 10-4, andre ledd, gir NVE Austri Kjølberget DA utsatt frist for idriftsettelse av Kjølberget vindkraftverk til 31.10.2021.. NVE vektlegger på at utsett frist for idriftsettelse
I det første konsesjonsvilkåret er det sett frist om idriftsetting av anlegget innan 31.12.2020 og ein konsesjonsvarigheit på maksimalt 25 år frå det tidspunktet anlegget vert sett
1 vart det sett frist om idriftsetting av anlegget innan 31.12.2020 og ein varigheit på konsesjonen på inntil 25 år frå tidspunktet anlegget vert sett i drift.. Gismarvik Vindkraft
Vi kan ikkje sjå at klagen som tas til handsaming på vårt vedtak om utsett frist for idriftsetting for Dønnesfjord vindkraftverk gir grunnlag for å endra vedtaket.. Klagen vert
I medhold av energiloven § 3-1 gir Norges vassdrags- og energidirektorat (NVE), under henvisning til søknad av 15.03.2019, Andmyran Vind AS utsatt frist for idriftsettelse av
