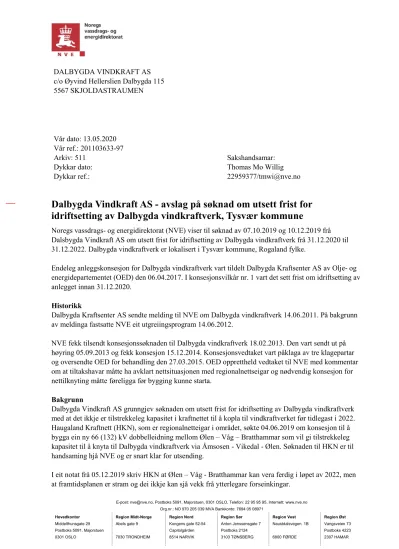

Dalbygda Vindkraft AS - avslag på søknad om utsett frist for idriftsetting av Dalbygda vindkraftverk, Tysvær kommune
Fulltekst
RELATERTE DOKUMENTER
Vi viser også til Stortingets vedtak av 19.06.2020, der gjeldande forvaltningspraksis og politikk er at ein ikkje ynskjer utsett frist for idriftsetting av vindkraftverk på land
NVE konstaterer at Kvinesheia vindkraftverk ikkje kan være ferdig utbygd og satt i drift innan gjeldande frist for idriftsetting og fører tilsyn med at vilkår i gitte konsesjonar
IMVS meiner NVE har brote utgreiings- og informasjonsplikta etter forvaltningslova (fvl.) § 17 ved å ikkje senda søknaden til FRVAS om utsett frist for idriftsetting ut på
Etter ei samla vurdering meiner NVE at det ikkje er grunnlag for å fråvika vår praksis om å ikkje gi utsett frist for idriftsetting av vindkraftverk etter 31.12.2021.. Andre
Stigafjellet Vind AS understrekar at Stigafjellet vindkraftverk mest sannsynleg vil væra ferdig og sett i drift innan 31.12.2020, men søker om utsett frist i tilfellet det
Ståle Valø klagar på at NVE handsama søknaden om utsett frist for idriftsetting fordi den vart sendt inn seinare enn fristen på seks månadar som er vilkåret i
Vi kan ikkje sjå at klagen som tas til handsaming på vårt vedtak om utsett frist for idriftsetting for Dønnesfjord vindkraftverk gir grunnlag for å endra vedtaket.. Klagen vert
I henhold til praksis for frist for idriftsettelse av landbasert vindkraft avslår NVE søknad om å utsette frist for idriftsettelse av Gilja vindkraftverk fra 31.12.2021 til
