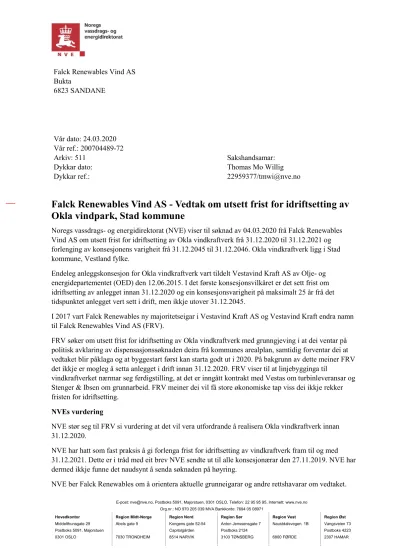

Falck Renewables Vind AS - Vedtak om utsett frist for idriftsetting av Okla vindpark, Stad kommune

N/A
N/A
Protected

Academic year: 2022

Share "Falck Renewables Vind AS - Vedtak om utsett frist for idriftsetting av Okla vindpark, Stad kommune"

Copied!
2
0
0

Laster.... (Se fulltekst nå)

Fulltekst

Referanser

RELATERTE DOKUMENTER

Søknad om utsatt frist for idriftsettelse av 06.11.2019 begrunnes med kort barmarksesong i 2019 og forsinkelser knyttet til ekspropriasjonsprosess i forbindelse med utbedringer

Vi viser til NVEs brev til vindkraftkonsesjonærene datert 27.11.2019, hvor det fremgår at NVE har hatt som en fast praksis at det gis forlengelse av tidspunkt for

All forureining frå verksemda, medrekna utslepp til luft og vatn, støy og avfall, er isolert sett uønskt. Sjølv om utsleppa vert haldne innanfor fastsette utsleppsgrenser,

All forureining frå verksemda, medrekna utslepp til luft og vatn, støy og avfall, er isolert sett uønskt. Sjølv om utsleppa vert haldne innanfor fastsette utsleppsgrenser,

3 vart det satt frist om idriftsetting av anlegget innan 2020 med moglegheit for forlenging viss søknad vart sendt inn seks månadar før fristen gjekk ut.. Norsk Vind AS søker om

NVEs konsesjonsvedtak i 2013 ble undergitt en grundig vurdering under departementets klagebehandling av saken, og departementet kan ikke se at de anførte argumenter rokker ved

Dalbygda Vindkraft AS grunngjev søknaden om utsett frist for idriftsetting av Dalbygda vindkraftverk med at det ikkje er tilstrekkeleg kapasitet i kraftnettet til å kopla
