Remmafjellet vindkraftverk - NVE oversender klage på avslag på søknad om utsatt frist for idriftsettelse av 3.7.2020

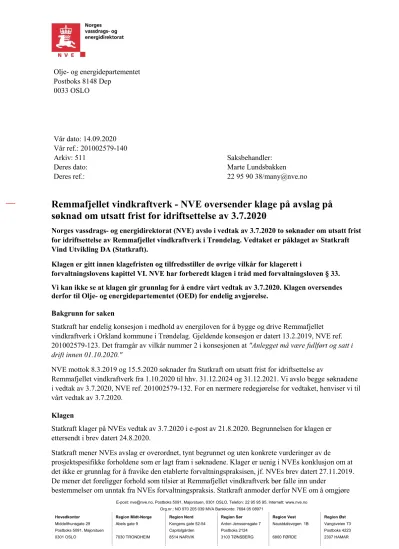

Fulltekst
RELATERTE DOKUMENTER
IMVS viser til OEDs vedtak om avslag på utsatt frist for idriftsettelse for Andmyran vindkraftverk, og mener at NVE i nærliggende sak ikke har drøftet skadevirkningene på naturen
Eidsvoll kommune skriver i klagen at det har vært signalisert at det ikke kan påregnes utsatt frist for idriftsettelse av vindkraftverket utover 31.. desember 2021, og at
Departementet har videre lagt vekt på at Orkland kommune er enig i at det ikke skal gis fristutsettelse utover 2021. Departementet viser for øvrig til at avslag på søknad om
Vi viser også til Stortingets vedtak av 19.06.2020, der gjeldande forvaltningspraksis og politikk er at ein ikkje ynskjer utsett frist for idriftsetting av vindkraftverk på land
NVE konstaterer at Kvinesheia vindkraftverk ikkje kan være ferdig utbygd og satt i drift innan gjeldande frist for idriftsetting og fører tilsyn med at vilkår i gitte konsesjonar
juni 1990 § 10-4 andre ledd gir NVE Lyse Elnett utsatt frist for idriftsettelse av Helmikstøl transformatorstasjon i Sandnes kommune i Rogaland til 25.. Vedtaket
På grunnlag av tidkrevende avklaring av kapasitetsforholdene i Ertsmyra søkte Buheii Vindkraft AS om utsatt frist for idriftsettelse av Buheii vindkraftverk til 31.12.2021, og
NVE gir med dette Agder Energi Nett AS utsatt frist for idriftsettelse for fire bryterfelt i Ertsmyra transformator etter følgende frister: Felt mot Tonstad vindkraftverk
