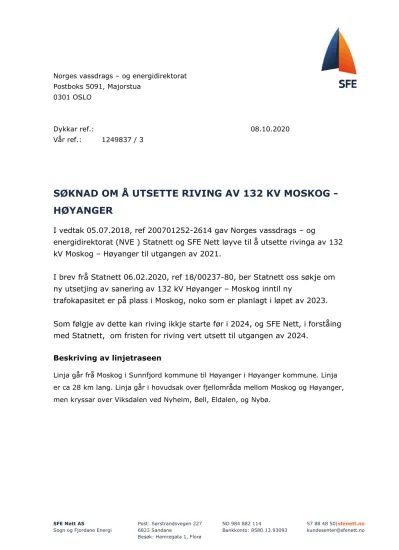

SØKNAD OM Å UTSETTE RIVING AV 132 KV MOSKOG - HØYANGER
I vedtak 05.07.2018, ref 200701252-2614 gav Norges vassdrags – og
energidirektorat (NVE ) Statnett og SFE Nett løyve til å utsette rivinga av 132 kV Moskog – Høyanger til utgangen av 2021.
I brev frå Statnett 06.02.2020, ref 18/00237-80, ber Statnett oss søkje om ny utsetjing av sanering av 132 kV Høyanger – Moskog inntil ny
trafokapasitet er på plass i Moskog, noko som er planlagt i løpet av 2023.
Som følgje av dette kan riving ikkje starte før i 2024, og SFE Nett, i forståing med Statnett, om fristen for riving vert utsett til utgangen av 2024.
Beskriving av linjetraseen
Linja går frå Moskog i Sunnfjord kommune til Høyanger i Høyanger kommune. Linja er ca 28 km lang. Linja går i hovudsak over fjellområda mellom Moskog og Høyanger, men kryssar over Viksdalen ved Nyheim, Bell, Eldalen, og Nybø.
SFE Nett AS 2
Linjetraseen omfattar 18 grunneigedomar i Sunnfjord kommune og 4 grunneigedomar i Høyanger kommune, altså tilsaman 22.
Grunngjeving for søknad
I sitt brev til SFE Nett skriv Statnett m.a:
«Vi har gjort en vurdering av planene og konsekvensene for
transmisjonsnettet i området. Vurderingen konkluderer med at det ikke er driftsmessig forsvarlig å knytte til produksjon ut over 220 MW, før
transformatorkapasiteten i Moskog er økt. Vurderingene er nærmere
beskrevet i et eget analysenotat. Dette er tilsendt separat pr. e-post fra Eirik
Gullesen 5. februar, ettersom det inneholder kraftsensitiv informasjon, og kan
SFE Nett AS 3
ikke deles med kunder.
SFE må søke utsettelse av sanering av 132 kV Høyanger-Moskog inntil ny trafokapasitet er på plass
Det er satt som vilkår fra NVE for realisering av 420 kV Ørskog-Sogndal- forbindelsen, at dagens 132 kV-ledning fra Moskog til Høyanger blir sanert.
Analysen vår viser at sanering av denne forbindelsen, gir betydelig økt behov for spesialregulering i tiden fram til ny transformator i Moskog er satt i drift.
Vi ber derfor SFE Nett AS om å søke NVE om utsettelse fram til
transformatoren er på plass. Vi ber om å bli holdt orientert ved kopi av korrespondansen med NVE.»
Notat, dagsett 09.12.2019 ref 18/00188-16, som er underlagt taushetsplikt etter energiloven § 9-3 jf kbf § 6- 2, og er unntatt for innsyn etter
offentlighetslova, blir send til NVE i eiga sending. Notatet gjev detaljert innsyn i kvifor det ikkje er driftmessig forsvarleg å knyte til meir produksjon under Moskog før ny transformator er på plass.
I oppdatert framdriftsplan frå Statnett, gitt i epost 08.10.2020, forventar Statnett å ta investeringsbeslutning september 2021 og anleggsstart umiddelbart etter dette. Dei forventar å kunne setje transformator i drift innan desember 2022.
Vi vil sanere linja så raskt som mogeleg etter at Statnett har sett i drift
transformatoren på Moskog. For å vere sikker på at vi klarer å sanere linja
innan ny frist søkjer vi om utsetjing til 31. august 2024.
SFE Nett AS 4
Vurdering av ikke prissatte miljøkonsekvenser av å utsette sanering 132 kV Høyanger – Moskog:
Miljøkonsekvenser av utsatt sanering av 132 kV ledning Moskog -Høyanger er vurdert i forhold til opplysningen hentet fra fagutredninger til konsesjonssøknaden, og
bakgrunn for vedtak (NVE-200701252-2170).
Landskap
132 kV ledningen Moskog-Høyanger har gått gjennom Høyanger kommune og dagens Sunnfjord kommune siden 1966. Ledningen går i hovedsak gjennom LNF-områder, i form av skogsområder, noe landbruksområder og i fjellområder. En ledning som har gått gjennom landskapet i over 50 år, vurderes å fremstå som en integrert del av landskapet, og vil i liten grad negativt påvirke landskapsopplevelsen. Utsettelse av saneringen vurderes å i liten grad å negativt påvirke totalopplevelsen av området.
Den positive effekten av at sanering tilbakefører landskapet mot opprinnelig tilstand, blir utsatt i tid.
Naturmiljø
En utsettelse av sanering påvirker ikke naturmiljøet vesentlig, ut over at den årlige dødelighet for fugl ved kollisjon med ledningen opprettholdes til ledningen er sanert.
Det forventes ikke at den planlagte utsettelsen av sanering påvirker fuglebestanden langs traseen, ut over individnivå.
Kulturminner
Etter kulturminneloven er det et nasjonalt ansvar å ivareta kulturminner som en ressurs og vitenskapelig kildemateriale for nålevende og fremtidige generasjoners opplevelse, selvforståelse, trivsel og virksomhet. En utsettelse av sanering av ledningen vurderes å i liten grad påvirke eventuelle visuelt skjemmede kulturminner langs traseen, i forhold til hensikten med kulturminneloven.
Landbruk
Ledningen berører i liten grad landbruksarealer. Der det er berøring, har driften tilpasset seg ledningen gjennom 50 år.
SFE Nett AS 5
Fotavtrykkene av høyspentmastene berører i liten grad dyrket mark. Utsettelsen vurderes å i liten grad negativt påvirke landbruksinteresser langs traseen.
Friluftsliv, reiseliv og turisme
En utsettelse av saneringen vil i liten grad påvirke dagens friluftsliv. Ledningen har gått i området siden 1966, og er en etablert del av landskapet.
Veien mellom Moskog og Balestrand inngår som en del av våre 18 nasjonale
turistveier. Turistvegen ble etablert med eksisterende 132 kV ledningen som en del av landskapsbilde. En utsettelse av saneringen vil ikke påvirke vegens verdi som nasjonal turistvei.
Andre arealkonflikter
I bakgrunn for vedtak til 420 kV kraftledning fra Ørskog til Sogndal (NVE 200701252- 2170), konkluderes det med at en sanering av 132 kV ledningen vil gi en positiv effekt på utnyttelsesgraden av arealene mellom Holsevatnet og Åsavatnet. Dagens ledning går her gjennom et område som i kommunens arealplan (plan nr.
143220170008 ) er satt av til fritidsboliger (BFR5) og ett område satt av til boliger (B12). Så langt Statnett har kunne avdekket, er det ikke noen godkjent
reguleringsplan for området.
Søknad om utsett riving av 132 kV Moskog - Høyanger
