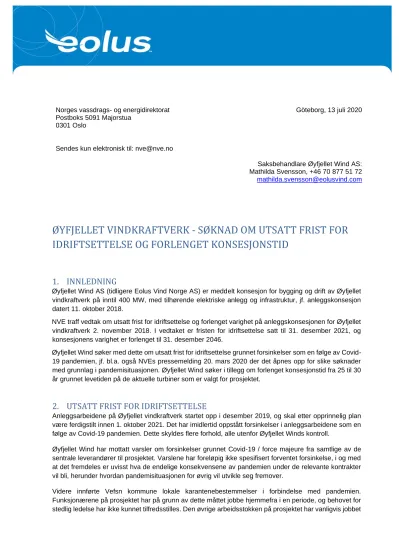

ØYFJELLET VINDKRAFTVERK - SØKNAD OM UTSATT FRIST FOR IDRIFTSETTELSE OG FORLENGET KONSESJONSTID
Fulltekst
RELATERTE DOKUMENTER
Klager kan ikke se at anførslene fra Gjesdal kommune er til hinder for at det blir gitt forlenget frist for idriftsettelse av Gilja vindkraftverk..
I tillegg vedlegges turbinleverandørs transport- og monteringsplan/log-plan (Siemens Gamesa – Logistic Plan Transport) som gir status for transport og montering av hver enkelt
I medhold av energiloven § 3-1 gir Norges vassdrags- og energidirektorat (NVE), under henvisning til søknad av 15.03.2019, Andmyran Vind AS utsatt frist for idriftsettelse av
Departementet har videre lagt vekt på at Orkland kommune er enig i at det ikke skal gis fristutsettelse utover 2021. Departementet viser for øvrig til at avslag på søknad om
forvaltningspraksis og rammer for å utsette frister for idriftsettelse av vindkraftverk utover 2021 er grundig beskrevet i brevet som NVE henviser til i vedtaket. NVE mener derfor
Etter NVEs vurdering har ikke Statkraft lagt fram informasjon i søknaden av 8.3.2019 eller brevet av 15.5.2020 som gir NVE grunnlag for å fravike vår praksis om å ikke gi utsatt
I medhold av energiloven § 3-1 gir Norges vassdrags- og energidirektorat (NVE), under henvisning til søknad av 30.04.2018, Guleslettene Vindkraft AS utsatt frist for idriftsettelse av
I påvente av avklaring fra EFTAs Overvåkningsorgan (ESA) om at «Gjøaavtalen», som skal finansiere nettilknytningen av vindkraftverket på Lutelandet ikke er i strid
