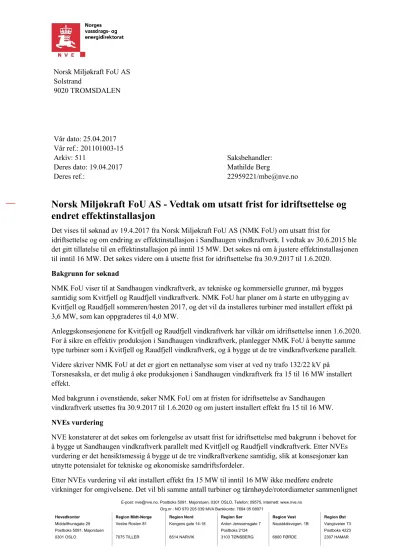

Norsk Miljøkraft FoU AS - Vedtak om utsatt frist for idriftsettelse og endret effektinstallasjon
Fulltekst
RELATERTE DOKUMENTER
§ 10-4, andre ledd, gir NVE Austri Kjølberget DA utsatt frist for idriftsettelse av Kjølberget vindkraftverk til 31.10.2021.. NVE vektlegger på at utsett frist for idriftsettelse
ØYFJELLET VINDKRAFTVERK - SØKNAD OM UTSATT FRIST FOR IDRIFTSETTELSE Eolus Vind Norge AS ble 16.11.20 16 meddelt anleggskonsesjon etter energiloven for bygging og drift av Øyfjellet
NVE mener på dette grunnlag at fordelene overstiger ulempene og mener at det er rasjonelt å gi tillatelse til endringen av nettilknytningen av turbin tre i Gismarvik vindkraftverk
IMVS viser til OEDs vedtak om avslag på utsatt frist for idriftsettelse for Andmyran vindkraftverk, og mener at NVE i nærliggende sak ikke har drøftet skadevirkningene på naturen
Eidsvoll kommune skriver i klagen at det har vært signalisert at det ikke kan påregnes utsatt frist for idriftsettelse av vindkraftverket utover 31.. desember 2021, og at
Klager kan ikke se at anførslene fra Gjesdal kommune er til hinder for at det blir gitt forlenget frist for idriftsettelse av Gilja vindkraftverk..
