Oversending av revisjonsrapport, Eidsiva Vannkraft AS

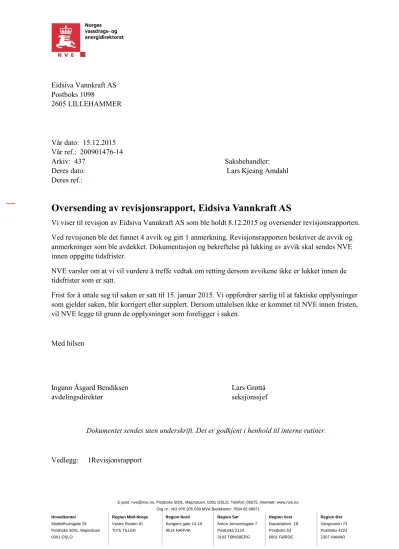

Fulltekst
RELATERTE DOKUMENTER
Avviket Virksomheten kunne ikke dokumentere at det ble gjennomført kartlegging av fare og problem med hensyn til miljø og landskap for hele anlegget. Dokumentasjon Virksomheten
F ormålet med revisj onen var a kartlegge status for hvordan selskapet oppfyller krav i henhold til energilovforskriften, beredskapsforskriften og rasj oneringsforskriften,
Det gjøres en korrekt og NVE-godkjent prioritering av VTAs arbeidsinnsats mot disse anleggene i dag, men det medfører også at noen oppgaver som periodisk tilsyn ikke blir
Avviket Ut i fra tilsendt informasjon til NVE og kunde fremstår det som at Nordlandsnett krever at kunden selv er ansvarlig for graving av grøft for stikkledning. Begrunnelse
Avviket Salten Smolt AS har ikke plassert ansvaret for miljøtilsyn i organisasjonen/kunne ikke vise dette i stillingsbeskrivelse eller organisasjonskart. Dokumentasjon Det er
Avviket VE har ikke en praksis for å trekke fra reinvesteringskostnader ved omlegging av nettanlegg. Reinvesteringer er ikke å anse som en merkostnad. kontrollforskriften § 1-4
Hvordan lukke Avviket lukkes ved at Midtnett Buskerud legger fram rutiner for beregning av anleggsbidrag hvor det fremgår at reinvesteringskostnader ikke inngår i
Hvordan lukke Avviket lukkes ved at Midt-Telemark Energi legger frem skriftlig informasjon tilgjengelig for kunde hvor alle tariffene er inkludert, også eventuelle tariffer som
