Fulltekst

Målet med prosjektet er å identifisere og vurdere status og trender for risikonivået på NCP. Utviklingen av risikonivået på kontaktpunktet angår alle involverte i sektoren, men er også av allmenn interesse.

SAMMENDRAG

Dette er betydelig lavere enn på britisk sokkel, hvor 3 % av hydrokarbonlekkasjene har blitt faklet opp siden 1992. I 2002 ble det foretatt en supplerende vurdering med konklusjonen at nivået har vært tilnærmet stabilt siden 1995.

BAKGRUNN OG FORMÅL

For personlig risiko er en vanlig indikasjon på risiko uttrykt som "FAR-verdi", se underkapittel 1.10.3. PIP ODs database for personskader og arbeidstid ved produksjons- og løsøreanlegg PLL Potensielt tap av liv (se underkapittel 1.10.3).

ANALYTISK TILNÆRMING, OMFANG OG BEGRENSNINGER

I 2002 ble det utviklet helt nye indikatorer for helikoptertransport, både hendelsesindikatorer og aktivitetsindikatorer, se kapittel 4. I 2002 ble det gjennomført et pilotprosjekt for å teste ut ordninger for innsamling og analyse av erfaringsdata for barrierer for storulykker, jf. Kapittel 6.

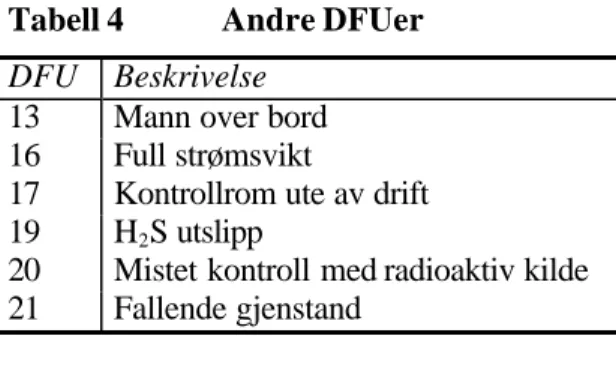

Tabell 4   Andre DFUer  DFU  Beskrivelse
Tabell 4 Andre DFUer DFU Beskrivelse

DATA- OG INFORMASJONSINNHENTING

Følgende figur viser antall flytimer fordelt på flytype, samt totalt antall flytimer på norsk kontinentalsokkel i perioden 1999-2002. Følgende figur viser antall passasjerflytimer delt på type flyging, samt totalt antall passasjerflytimer på norsk kontinentalsokkel i perioden 1999-2002.

Figur 2   Utvikling i akkumulert antall km rør 1996-2002
Figur 2 Utvikling i akkumulert antall km rør 1996-2002

RISIKOINDIKATORER FO R HELIKOPTERTRANSPORT

Et mye høyere antall hendelser kan relateres til persontilbudet sammenlignet med antall hendelser knyttet til pendlertrafikken. Det ser ut til at antall passasjertrafikkhendelser har normalisert seg, til tross for en økning på 100 000 flytimer i perioden 1999-2002.

Figur 9   Rapporterte hendelser per år, 1999-2002
Figur 9 Rapporterte hendelser per år, 1999-2002

RISIKOINDIKATORER FO R STORULYKKER

Det er få av de siste (militære fly og helikoptre), som ikke er interessante i denne sammenhengen. Det skal også bemerkes at for de 2 anleggene i Haltenbanken/Nordland ble det først i 2002 registrert et fartøy på mulig kollisjonskurs.

Figur 22   Hovedkategorier av DFUer for storulykkesrisiko, alle innretninger
Figur 22 Hovedkategorier av DFUer for storulykkesrisiko, alle innretninger

RISIKOINDIKATORER FO R BARRIERER RELATERT TIL STORULYKKER

Oppgaven til «forhindre antennelse»-barrieren er å sikre at det ikke finnes antennelseskilder der det er brennbar gass. Det er stor variasjon i antall prøver pr enhet både for vinge- og hovedventiler og DHSV.

Figur 70   Barrierer (og barriereelementer) illustrert for DFU1-2 Hydrokarbonlekkasjer
Figur 70 Barrierer (og barriereelementer) illustrert for DFU1-2 Hydrokarbonlekkasjer

INTERVJUER

Clementsen mener det er en depresjon i bransjen, og dette får uheldige konsekvenser for HMS-kulturen. Ellers er det mye fokus på antall meldinger, men det er kvaliteten på rapportene og potensialet i hendelser som er viktig.

OPPFØLGENDE ARBEID FRA SPØRRESKJEMAUNDERSØKELSEN

Likevel; Vi møter ofte holdninger som «Det er bare så mye tid igjen av levetiden» og «Vi jobber med utstyret til det stopper». Eksempel på ikke-vedlikehold: korrosjon på hydrokarbonsystemer - noen enheter har sprekker på vitale steder.

ARBEIDSULYKKER

Boring/brønn er nå på nivå med drift/vedlikehold og anlegg med 2,1 alvorlige skader pr. millioner arbeidstimer. Gjennomsnittlig frekvens av alvorlige personskader på produksjonsanlegg fra 1992 til 2002 for entreprenøransatte er 1,5, mens den for operatøransatte er 1 pr. millioner arbeidstimer.

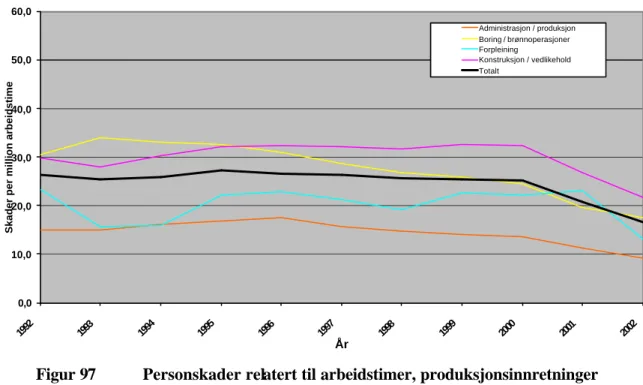

Figur 97   Personskader relatert til arbeidstimer, produksjonsinnretninger
Figur 97 Personskader relatert til arbeidstimer, produksjonsinnretninger

RISIKOINDIKATORER - ARBEIDSMILJØ

Det er derfor utviklet en indirekte indikator knyttet til evnen til å håndtere risiko innenfor det kjemiske arbeidsmiljøet. Den ene er knyttet til en foreløpig vurdering før kjemikalier introduseres i virksomheten, inkludert en gjennomgang for å sikre at det minst skadelige kjemikaliet velges.

HYDROKARBONLEKKASJER I PROSESSOMRÅDET

Avsnitt 5.2.2.2 viser en gjennomsnittlig antennelsesfrekvens på britisk sokkel på 3 %, når alle lekkasjer over 0,1 kg/s er inkludert i HMS-databasen. Tabellen viser at hvilket utstyr/system som er tennkilde avhenger av aktiviteten som pågår i området på tidspunktet for hendelsen.

Figur 109 viser at det særlig er i  kategorien 0,1-0,5 kg/s at forskjellen mellom 2001 og 2002 er stor
Figur 109 viser at det særlig er i kategorien 0,1-0,5 kg/s at forskjellen mellom 2001 og 2002 er stor

ANDRE INDIKATORER

Figuren viser at det er de borerelaterte arbeidsprosessene (B_total) som forårsaker flest hendelser i 2002, med størst bidrag er de borerelaterte arbeidsprosessene og brønnene på boredekket eller i boreområdet. Det er også her viktig å synliggjøre de anbefalingene Samarbeid for sikkerhet-forum har fremmet for å redusere ulykker og hendelser forårsaket av fallende gjenstander i boreområdet (se også underkapittel 12.11.2.1).

Figur 113   Utvikling i antall rapporterte hendelser til OD i perioden 1997-2002
Figur 113 Utvikling i antall rapporterte hendelser til OD i perioden 1997-2002

OVERORDNET VURDERING AV RISIKONIVÅ

Dette har vist seg å være betydelig lavere enn britisk sokkel, hvor 3 % av hydrokarbonlekkasjene har blitt antent siden 1992. Den motsatte konklusjonen trekkes for flyttbare installasjoner, hvor antallet alvorlige strukturelle skader har økt betydelig siden slutten av 1990-tallet.

KONKLUSJONER OG ANBEFALINGER

R ISIKOINDIKATORER

  • Indikatorer som viser økning
  • Indikatorer som viser nedgang
  • Indikatorer som viser stabilt nivå
  • Indikatorer der trender ikke kan påvises

Selv om det er barrierer som hindrer et brønnspark i å utvikle seg til en utblåsning, bør det relativt høye tallet indikere nøye oppmerksomhet på slike hendelser. Det har vært en klar økning i de alvorligste skadene på bærende konstruksjoner i perioden, bl.a.

K VALITATIVE VURDERINGER

Det var blandede tilbakemeldinger på dette, fra noen virksomheter som dokumenterte slike vurderinger på en god måte, til de virksomhetene som ikke dokumenterte slike vurderinger i det hele tatt.

O VERORDNET KONKLUSJON

B AKGRUNN FOR PROSJEKTET

F ORMÅL

P ROSJEKTGJENNOMFØRING

U TARBEIDELSE AV RAPPORTEN

HMS FAGGRUPPE

S IKKERHETSFORUM

B RUK AV KONSULENTER

S AMARBEID OM HELIKOPTERSIKKERHET

R APPORTSTRUKTUR

D EFINISJONER OG FORKORTELSER

  • Sikkerhet, risiko og usikkerhet
  • Definisjoner
  • Beregning av risiko for personell
  • Forkortelser

For storulykker kan ikke risikoberegningen baseres på observerte ulykker, da antall observerte hendelser på norsk sokkel aldri vil kunne gi et godt bilde av dagens risiko. MOAS OD-database for arbeidsrelaterte sykdommer i produksjon og mobile anlegg MTO Mennesker, teknologi og organisasjon.

R ISIKOINDIKATORER

  • Hendelsesindikatorer - storulykkesrisiko
  • Barriereindikatorer - storulykkesrisiko
  • Arbeidsulykker/dykkerulykker
  • Arbeidsbetinget sykdom
  • Andre forhold

Arbeidsulykker kan observeres direkte når hendelser inntreffer, og det er etablert indikatorer basert på henholdsvis alle personskader og de alvorligste personskadene. Det ble i Pilotprosjektet konkludert med at antall rapporterte tilfeller av arbeidsrelatert sykdom ikke anses som en passende indikator.

A NALYTISK TILNÆRMING

  • Risikoanalytisk tilnærming
  • Samfunnsvitenskapelig tilnærming

O MFANG

B EGRENSNINGER

D ATA OM AKTIVITETSNIVÅ

  • Innretningsår
  • Rørledninger
  • Produksjonsvolumer
  • Brønner
  • Arbeidstimer
  • Dykketimer
  • Helikoptertransport
  • Oppsummering av utviklingen

Selskapene rapporterer arbeidstid fordelt på funksjonene administrasjon/produksjon, bore- og brønnvirksomhet, forsyning, bygging og drift/vedlikehold. Dette skyldes i hovedsak redusert antall letebrønner på sokkelen og ferdigstillelse av et stort antall av de planlagte produksjonsbrønnene.

H ENDELSES - OG BARRIEREDATA

  • Videreføring av datakilder
  • HCLIP
  • Nye data i årets rapport
  • Framtidig datainnsamling

Større gasslekkasjer gir et viktig bidrag til risikobildet. Det vurderes derfor å utvide antall inndelingsgrupper for å gi et mer nyansert bilde. Datamaterialet er bredere enn hendelsene som er rapportert tidligere år og det er derfor først mulig å oppdage trender etter noen år.

Tabell 5   Oversikt som viser hvor data for hendelser i hovedsak er hentet fra
Tabell 5 Oversikt som viser hvor data for hendelser i hovedsak er hentet fra

I NNRETNINGER

Her er det lagt ned et betydelig arbeid og vil være et viktig grunnlag for å vurdere pålitelige trender for de kommende årene. Arbeidet er basert på hendelser rapportert av virksomheter, samt analyse av granskingsrapporter for de alvorligste hendelsene.

Tabell 6   Innretningsår for produksjonsinnretninger på norsk sokkel
Tabell 6 Innretningsår for produksjonsinnretninger på norsk sokkel

A RBEIDSULYKKER

A RBEIDSBETINGET SYKDOM

D ATAINNSAMLING FRA INTERVJUER OG SPØRRESKJEMAER

O MFANG OG BEGRENSNINGER

Produksjonsdata er delt inn etter flytype (leveringstjeneste og skytteltrafikk) og inkluderer flytimer, passasjerflytimer, antall turer, antall passasjerer og antall landinger.

D EFINISJONER OG FORKORTELSER

Pendeltrafikk Pendeltrafikken er begrenset til persontransport hvor avgang og endelig ankomst av helikopteret skjer i et anlegg og som ikke faller inn under definisjonen av passasjertjeneste. Leveringstjeneste Leveringstjenesten er begrenset til persontransport hvor avgang og endelig ankomst av helikopteret skjer ved en base på land.

R APPORTERINGSGRAD

Underveis (fase) Underveisfasen er begrenset til tidsperioden når helikopteret er over 300 meter eller 1000 fot. Den store forskjellen mellom totalt antall registrerte hendelser og antall hendelser som inngår i hendelsesindikator 2 indikerer en god rapporteringskultur blant helikopteroperatører.

H ENDELSESINDIKATORER

  • Hendelsesindikator 1
  • Hendelsesindikator 2
  • Hendelsesindikator 3

Antall hendelser knyttet til skytteltrafikk per 100 000 flytimer gir et større bidrag enn hendelser knyttet til passasjerservice per 100 000 flytimer i og 2002. For antall hendelser knyttet til skytteltrafikk normalisert med 100 000 flytimer er det vanskelig å se noen tydelig utvikling, men en økende grad av rapportering kan også angis her.

Figur 10   Hendelsesindikator 1 per år ikke normalisert, 1999-2002
Figur 10 Hendelsesindikator 1 per år ikke normalisert, 1999-2002

A KTIVITETSINDIKATORER

  • Aktivitetsindikator nr.1: Volum tilbringertjeneste
  • Aktivitetsindikator nr.2: Volum skytteltrafikk

Det var en økning i volum frem til 2001 og en nedgang i 2002 sammenlignet med tidligere år. Antall flytimer er nesten konstant over tidsperioden sammenlignet med antall passasjerflytimer med en topp i 2001.

Figur  19 viser aktivitetsindikator 1  som omfatter  volum tilbringertjeneste i antall flytimer og antall  personflytimer per år i tidsperioden 1999-2002
Figur 19 viser aktivitetsindikator 1 som omfatter volum tilbringertjeneste i antall flytimer og antall personflytimer per år i tidsperioden 1999-2002

O PPLEVD RISIKO

Det er to sett med systemgrenser i figur 88, for slokkevannforsyning (System 1, til sløyfelinjen) og delugeventiler for sløyfer i prosessområdene (System 2). På flytende plattformer er det et problem at for mange mennesker er på samme radiokanal.

RISIKOINDIKATORER FO R STORUL YKKER

O VERSIKT OVER INDIKATORER

  • Antall hendelser og kategorier
  • Normalisering av totalt antall hendelser
  • Datausikkerhet, rapporteringskriterier, trender, vekter

I figur 25 er det brukt et prediksjonsintervall på 90 % for år 2002, basert på gjennomsnittsverdien for perioden som angitt i kapittel 2.3.5 i pilotprosjektrapporten. Når slike endringer gjøres, vises data for hele perioden slik at endringene kan identifiseres fra pilotprosjektrapporten.

U KONTROLLERT UTSLIPP AV HYDROKARBONER , ANDRE BRANNER

  • Prosesslekkasje
  • Antente hydrokarbonlekkasjer
  • Brønnspark og grunn gass hendelser
  • Stigerørs- og rørledningslekkasjer
  • Andre branner

Videre gir Pilotprosjektrapporten en god begrunnelse for de valgene som er tatt. Som i Pilotprosjektrapporten er det gjort en sammenligning i forhold til eksponeringsdata for britisk og norsk kontinentalsokkel, i nordlige deler, d.v.s.

Figur 26 viser en oversikt over hydrokarbonlekkasjer for perioden 1996-2002, oppdelt etter kategori  av lekkasjerate
Figur 26 viser en oversikt over hydrokarbonlekkasjer for perioden 1996-2002, oppdelt etter kategori av lekkasjerate

K ONSTRUKSJONSRELATERTE HENDELSER

  • Kollisjon med fartøyer som ikke er feltrelaterte
  • Drivende gjenstand på kollisjonskurs
  • Kollisjon med feltrelatert trafikk
  • Konstruksjonsskader

En naturlig hypotese var at det kun er der overvåkingen er 'profesjonalisert' ved egne overvåkingssentraler (Statoils senter på Sandsli og senteret ved Ekofisk Hotell-plattformen), at det er pålitelig registrering av skip på mulig kollisjonskurs. På denne måten er det noe grunnlag for å hevde at det er en økning i antall skip som er identifisert på mulig kollisjonskurs.

Figur 51   Utviklingen i antall skip på mulig kollisjonskurs, 1996-2002  (unntatt H-7 og B-11)
Figur 51 Utviklingen i antall skip på mulig kollisjonskurs, 1996-2002 (unntatt H-7 og B-11)

S TORULYKKESRISIKO PÅ INNRETNING - TOTALINDIKATOR

  • Alle innretninger
  • Produksjonsinnretninger
  • Spesielt om flytende og faste produksjonsinnretninger
  • Flyttbare innretninger

Det er derfor laget en passende representasjon av risikoen knyttet til disse DFUene, vektet på samme måte som den overordnede indikatoren. Hvis du sammenligner figur 64 og figur 65, er det de hydrokarbonrelaterte DFUene som førte til økningen i 2002.

Figur 62   Bidrag til total risikoindikator for storulykker, gjennomsnitt 1996-2002  (verdien i år 2000 er satt lik 100, gjennomsnittet i perioden er lavere enn 100)
Figur 62 Bidrag til total risikoindikator for storulykker, gjennomsnitt 1996-2002 (verdien i år 2000 er satt lik 100, gjennomsnittet i perioden er lavere enn 100)

O VERSIKT OVER PILOTPROSJEKTET

Prosessen beskrevet her fokuserte først og fremst på barrierer mot storulykker ved anlegg, med barrierer knyttet til utslipp av hydrokarbongass eller væske som hovedfokus. Parallelt ble det gjennomført en utviklingsprosess for å systematisere, kartlegge og analysere barrierene mot byggefeil (DFU8).

S TRUKTURERING AV BARRIERER

  • Regelverk og terminologi
  • Barrierebeskrivelse

Hvordan finne data som kan brukes til å vurdere en barrieres ytelse. Som vist i figur 71 kan det være langt fra testdata om påliteligheten til for eksempel en detektor til å kunne si noe om barrierens ytelse Redusere skyer/utslipp.

V URDERING AV BARRIERER I PROSESSOMRÅDET

  • Hindre utslipp
  • Hindre antenning
  • Redusere sky/utslipp
  • Hindre eskalering
  • Hindre omkomne

Når lekkasjen er lokalisert, kan isolasjon og avledning (for eksempel trykkavlastning) implementeres. Hvis en av de to barrierene ovenfor svikter, kan det oppstå brann og/eller eksplosjon.

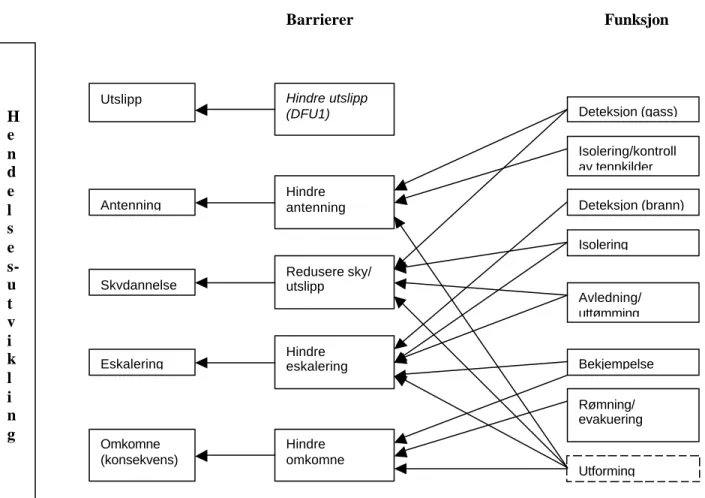

Figur 72   Hendelsesutvikling og barrierer
Figur 72 Hendelsesutvikling og barrierer

B ARRIERER FOR Å HINDRE ANTENNING

  • Deteksjon
  • Tennkildekontroll
  • Hindre spredning av gass til uklassifiserte områder
  • Utforming/design

Generelt kan det sies at viktigheten av det automatiske gassdeteksjonssystemet øker med økende lekkasje. Dette betyr at viktigheten av systemet er begrenset ved små lekkasjer, mens det ved store lekkasjer vil ha en viss betydning.

Figur 74 viser systemgrenser for datainnsamling for automatisk gassdeteksjon.
Figur 74 viser systemgrenser for datainnsamling for automatisk gassdeteksjon.

B ARRIERER FOR Å REDUSERE SKY / UTSLIPP

  • Deteksjon
  • Isolering
  • Avledning/uttømming
  • Utforming/design

Det vil si at det å slå av ESV på stigerørene kan være svært viktig for sky-/reduser utslippsbarrieren. Dette betyr at nedstengning av en produksjonsbrønn kan ha svært stor innvirkning på «reduser utslipp»-barrieren.

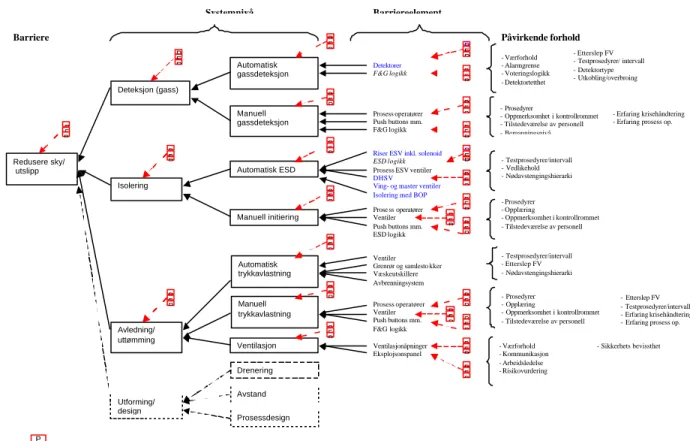

Figur 76   Oversikt over barrieren ”Redusere sky/utslipp”
Figur 76 Oversikt over barrieren ”Redusere sky/utslipp”

B ARRIERER FOR Å HINDRE ESKALERING

  • Barrierebeskrivelse
  • Deteksjon
  • Isolering
  • Avledning/uttømming
  • Bekjempelse
  • Utforming/Design

Dette betyr at i tillegg til at deteksjonssystemet skal fungere teknisk tilfredsstillende, er det vesentlig at systemet er dimensjonert og plassert slik at det er sannsynlig at systemet tar fyr. Det er svært viktig at det gjennomføres tilsyn slik at passiv brannsikring ikke blir en faktor for å øke hyppigheten av lekkasjer.

Figur 84   Oversikt over barrieren ”Hindre eskalering – brann”
Figur 84 Oversikt over barrieren ”Hindre eskalering – brann”

B ARRIERER FOR Å HINDRE OMKOMNE

  • Bekjempe
  • Rømme/evakuere
  • Utforming/Design

Registreringen anses ikke som fullført før hvor alle personer er kjent. Det er også viktig at det er et godt system for å holde styr på hvor personalet er.

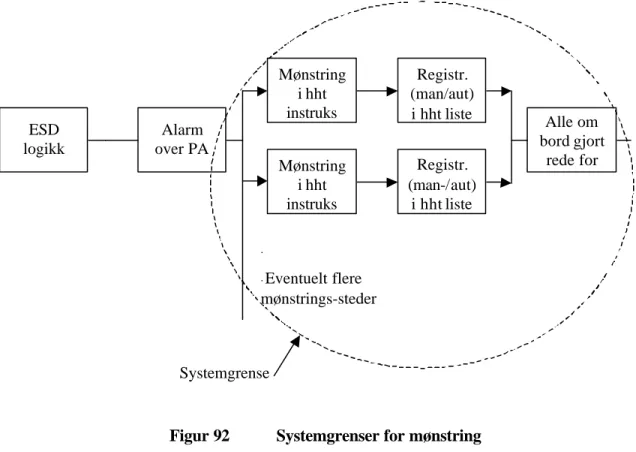

Figur 92 viser systemgrenser for datainnsamling for barrieren mønstring.
Figur 92 viser systemgrenser for datainnsamling for barrieren mønstring.

O VERORDNET VURDERING

Ytterligere to operatører rapporterte status for noen systemer, men ga ingen vurdering angående trender. Siden kun 4 av 8 operatører rapporterte om tilstand og utvikling av generelle barrierer, og 2 av disse ikke gir vurderinger angående trender og ikke-tekniske barrierer, må det konkluderes med at denne delen av pilotprosjektet ikke nådde de målene som er satt. av pilotprosjektet.

Figur 95 viser andelen feil for de barriereelementer som det er samlet testdata for. Generelt kan det  sies at andelen feil ligger på samme nivå som for SSS kravet til Hydro og Statoil sine krav gitt i TTS  prosjektet
Figur 95 viser andelen feil for de barriereelementer som det er samlet testdata for. Generelt kan det sies at andelen feil ligger på samme nivå som for SSS kravet til Hydro og Statoil sine krav gitt i TTS prosjektet

B ARRIERER FOR KONSTRUKSJONSSVIKT

I NNLEDNING

  • Intervjuede personer

Rederiforbundet mener det er uheldig at enkelte plattformsjefer ikke har offshoreerfaring før de tiltrer en slik stilling. Transportforbundet mener det er for mye fokus på antall meldinger, mens det er kvaliteten på meldingene og potensialet i hendelser som er viktig.

O PPSUMMERING

  • NOPEF ved Sonja Tinnesand og Ketil Karlsen
  • OFS ved Roy Erling Furre og Halvor Erikstein
  • OLF ved P. O. Selnes og C. Bowitz
  • Norges Rederiforbund (NR) ved Odd Magne Skei
  • OLF/Baker ved Stig Clementsen

Helikoptertransport utgjør fortsatt en stor risiko, og det er synd at tilsynet flyttes, men det er en del gode tiltak på vei. Det er nå et felles prosjekt på gang, men det er viktig å påpeke at kutt og omorganiseringer fører til dårlig sikkerhet.

A RBEIDSSEMINARENE

  • Prosess (drift) og vedlikehold - operatøransatte
  • Forpleining
  • Vedlikeholds- og konstruksjonentreprenører
  • Kran- og dekkmannskap på faste og flyttbare innretninger
  • Brønnservice
  • Boremannskap fra fast og flyttbar innretning
  • Referat av plenumsdiskusjon

Tema: Hva synes de ansatte i vedlikehold og bygg er det viktigste å gjøre noe med. Slik det er nå er det umulig å drive offensivt, verken i forhold til verneombudsapparatet eller risikonivå.

F RITEKST I SPØRRESKJEMA

  • Innledning
  • Metode
  • Sammendrag av fritekst

Flere organisasjoner etterlyser standardisering av sikkerhetssystemer, og viser til at dette er tungvint på grunn av ulike rutiner/regler og forskrifter fra anlegg til anlegg. Enkelte informanter påpeker at det spekuleres og gjennomføres mye ulovlig overtid og at planlagt overtid kamufleres i en «fast overtidsordning».

I NNRAPPORTERING AV PERSONSKADER

Det var ingen ytterligere nedgang i boring/brønn fra 2001 til 2002 og er nå 26,6 per million. Når det gjelder produksjonskapasitet er det også flere riggselskaper som har endret kriteriene for rapportering av behandlingsskader i samarbeid med operatører.

A LVORLIGE PERSONSKADER

Skadefrekvensen i drift og vedlikehold varierte på 1990-tallet og var den høyeste i 2000 med 36,6 skader per million arbeidstimer. Boring/boring på flyttbare rigger har en periodeovergripende gjennomsnittlig frekvens på 3,5, sammenlignet med tilsvarende operasjoner på produksjonsrigger, som har en frekvens på 1,9 alvorlige skader per million arbeidstimer.

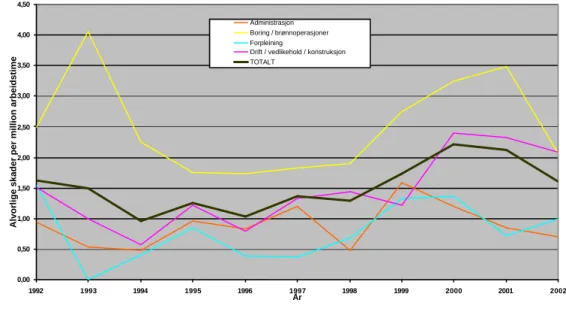

Figur 100   Alvorlige personskader relatert til arbeidstimer per funksjon – norsk sokkel
Figur 100 Alvorlige personskader relatert til arbeidstimer per funksjon – norsk sokkel

D ØDSULYKKER

U TVIKLINGEN AV DØDSFREKVENSER – ARBEIDSULYKKER OG ST ORULYKKER

I NNLEDNING

S TØY

K JEMISK ARBEIDSMILJØ

D ATAKILDER

D ETALJERT LEKKASJEFORDELING

L EKKASJEFORDELING FOR ULIKE TYPER INNRETNINGER

  • Oversikt over lekkasjefrekvenser
  • Kumulative lekkasjefrekvenser
  • Lekkasjefrekvens for nye anlegg

Data er som tidligere nevnt kun gitt i tre grove kategorier for årene, mens mer nøyaktige lekkasjerater er kjent fra 2001. De to lekkasjene, som i perioden 1996-2002 hadde høyest rate, var på ca 22 kg/s og 17 kg /s (den første per minutt, hvoretter hastigheten raskt ble redusert til et mye lavere nivå).

Figur 110   Kumulativ fordeling for lekkasjerater, gjennomsnittsverdier og data fra 2001-02
Figur 110 Kumulativ fordeling for lekkasjerater, gjennomsnittsverdier og data fra 2001-02

V ARIASJON MELLOM TYPER INNRETNINGER

A RBEIDSOPERASJON NÅR LEKKASJE SKJER

S ANNSYNLIGHET FOR ANTENNING

  • Statistisk oversikt
  • Tennkildefordeling

Dataene viser ikke i hvilken driftsform anlegget var da hendelsen inntraff (produksjon, nedstengning, under bygging etc.), men kun hvilken aktivitet som fant sted i området. Ved vedlikehold og anleggsvirksomhet er det varmt arbeid (90 %) som dominerer, mens ved normal produksjon, boring, oppstart, testing mv.

Tabell 13 viser en fordeling av antente prosesshendelser på britisk sokkel (HSE, 2003) for perioden  medio 1992 til medio 2002
Tabell 13 viser en fordeling av antente prosesshendelser på britisk sokkel (HSE, 2003) for perioden medio 1992 til medio 2002

O VERSIKT

DFU10 S KADE PÅ UPS/ RØRLEDN ./ DYKKERUTSTYR FORÅRSAKET AV FISKEREDSKAPER

DFU11 E VAKUERING

R APPORTERING AV HENDELSER TIL O LJEDIREKTORATET

DFU13 M ANN OVER BORD

DFU16 F ULL STRØMSVIKT

DFU17 K ONTROLLROM UTE AV DRIFT

D YKKERULYKKER

DFU19 H 2 S UTSLIPP

DFU20 M ISTET KONTROLL MED RADIOAKTIV KILDE

DFU21 F ALLENDE GJENSTAND

  • Oversikt
  • Hendelsesindikatorer
  • Barrierer, barriereelementer og påvirkende forhold

P_DVM Omfatter arbeidsprosesser knyttet til drift, vedlikehold og modifikasjon som ikke kan relateres til boring og. G_DVM Omfatter arbeidsprosesser knyttet til drift, vedlikehold og modifikasjon som ikke kan relateres til boring og.

Figur 120   Bemanning i området hvor gjenstanden treffer, 2002
Figur 120 Bemanning i området hvor gjenstanden treffer, 2002

S TATUS

  • Bruk av risikoindikatorer
  • Statistisk risikonivå, storulykker
  • Spørreundersøkelser og intervjuer

For noen av DFU-kategoriene er det usikkerhet om trendene omtalt i underkapittel 13.2 er faktiske trender eller skyldes økt rapportering. For noen av DFUene er rapporteringen allerede stabil, men det kan være noe usikkerhet rundt klassifiseringen basert på alvorlighetsgrad.

T RENDER

  • Storulykker
  • Hydrokarbonlekkasjer
  • Brønnkontroll problemer
  • Andre branner
  • Konstruksjonsrelaterte hendelser
  • Lekkasje fra undervannsinnretning
  • Storulykkesindikatorer
  • Helikopter
  • Arbeidsulykker
  • Arbeidsbetinget sykdom
  • Rapportering av hendelser til Oljedirektoratet

Denne endringen gjør det svært vanskelig å fastslå trender for indikatoren, da forutsetningene endres betydelig. Selv om det er barrierer som hindrer et brønnspark i å utvikle seg til en utblåsning, bør det relativt høye tallet begrunne oppmerksomhet rundt slike hendelser.

B ARRIERER MOT STORULYKKER

K ONKLUSJONER VEDRØRENDE ATFERD , KULTUR OG OPPLEVD RISIKO

  • Opplevd risiko og samarbeidsklimaet i næringen

V IDEREFØRING AV PROSJEKTET

I NDUSTRIENS INNSAMLING OG ANALYSE AV DATA

O PPLEVD RISIKO

D YBDEINTERVJUER MED NØKKELINFORMANTER I NÆRINGEN

T RENDER , STORULYKKESRISIKO

  • Trender for risikonivået på produksjonsinnretninger
  • Trender, risikonivå på flyttbare innretninger
  • Trender, helikoptertrafikk

Figur

Figur 5   Utvikling i antall brønner boret per år fast/flyttbar innretninger 1996-2002
Tabell 5   Oversikt som viser hvor data for hendelser i hovedsak er hentet fra
Tabell 6   Innretningsår for produksjonsinnretninger på norsk sokkel
Figur 9   Rapporterte hendelser per år, 1999-2002
+7

Referanser

RELATERTE DOKUMENTER

Figur 4-7 Verdiskaping, i form av bidrag til BNP, i sjømatnæringen i Midt-Norge, fordelt mellom kjerneaktiviteter i egen region og ringvirkninger i egen og andre regioner, for

Figur 6: Vektet gjennomsnitt av forholdet mellom ligningsverdi og markedsverdi for selskaper innenfor næringseiendom. Figur 6 viser det vektede forholdet mellom ligningsverdi

Av Figur 3.10 (som er indeksert med 1989 lik hundre) ser vi at fisk- og fiske- varebransjen har hatt mer enn en dobling i produksjonsverdien fra 1989 til 1997, mens de

Figur 3.3   Jordbruksinntekt, målt som vederlag til arbeid og eigenkapital per årsverk, Jæren og Andre bygder samanlikna med gjennomsnitt for

Rapporten Bønders rettigheter og bidrag til bevaring og utvikling av plantegenetiske ressurser i Norge. Innspill til norsk genressurspolitikk fokuserer på faktorer som
