JERNBANEVERKET INFORMERER:

Desember 2012

Holm - Nykirke

Arbeidet med dobbeltsporet kan også følges på www.jernbaneverket.no/vestfoldbanen

Nå sprenges det hovedtunnel over hele traseen, og i starten av neste år er vi halvveis med tunnel- sprengingen. Det betyr at ca. 6000 meter med hovedtunnel er sprengt ut. Selve stasjonshallen begynner også å ta form, og dimensjonene til denne unike stasjonshallen begynner å synes. Til våren kan du komme og se selv - da blir det åpen dag.

Arbeider i julen:

Det blir liten eller ingen normal aktivitet på anleggene i julen. Det blir vakthold.

Entreprenørene tar ferie fra 22. desember, og de fleste er tilbake på jobb 2. januar.

Vi ønsker alle våre naboer en fredelig jul og et godt nytt år.

Takk for tålmodigheten i året som er gått.

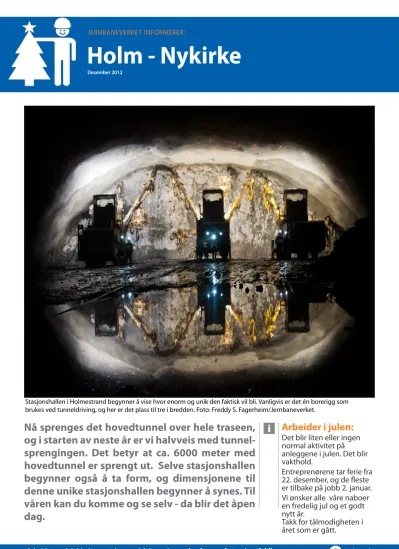

Stasjonshallen i Holmestrand begynner å vise hvor enorm og unik den faktisk vil bli. Vanligvis er det én borerigg som brukes ved tunneldriving, og her er det plass til tre i bredden. Foto: Freddy S. Fagerheim/Jernbaneverket.

(2)

Dobbeltsporet Holm - Nykirke skal stå ferdig i 2015-16 og bygges for en hastighet på 250 km/t.

Stasjonshallen i Holmestrand vil bli unik i verdenssammenheng og setter byen på jernbanekartet.

Nabokontakt Vigdis Tanberg Holm - Nykirke Tlf: 913 26 266 Epost: [email protected]

Vakttelefon Tlf: 916 56 253

Benyttes utenom arbeidstid og ved akutte situasjoner

Arbeidet med dobbeltsporet kan også følges på www.jernbaneverket.no/vestfoldbanen HolmEtter å ha slitt med dårlig fjell store de-

ler av året ser det endelig ut til å bli det samme gode sandsteinfjellet det var i starten på Holm. Før juleferien vil det være drevet drøyt 1300 meter hoved- tunnel fra Holm. I tillegg er prosjektets rømningstunnel nummer 1 ferdig dre- vet.

Sjøskogen

Drøyt 2600 meter er drevet på Sjøsko- gen-entreprisen, og det drives samti- dig to rømningstunneler fra innsiden og ut. På denne entreprisen har det stort sett vært godt fjell, men noe rusk innimellom har det vært også her.

Stasjonen

Selv om det er tett mellom spreng- ningene på stasjonsentreprisen blir det ikke så fort et stort antall meter som på de andre stedene. Årsaken er blant annet det store profilet som sprenges ut, for mens det er ca. 130 m2 i normalprofilet, er det i stasjonen nærmere 500 m2. Det kjøres ut større

mengder stein herfra enn fra de andre stedene på strekningen. Så langt er det sprengt ut ca. 250 meter av selve stasjonshallen. Dermed står det igjen ca. 300 meter før det er hull gjennom hele stasjonshallen.

FiboTunnelen som går fra Fibo-området og ned til selve hovedtunnelen er ferdig sprengt ut, og arbeidet med å sprenge selve jernbanetunnelen er godt i gang.

Dette er det siste angrepspunktet på hovedtunnelen, og det sprenges både nord- og sørover. Før juleferien trår til antas det at det er sprengt ut ca. 230 meter med hovedtunnelen.

Snekkestad

I november var det 1000-meters mar- kering på Snekkestad, og sprengingen går jevnt og trutt. På nyåret planleg- ger entreprenøren å starte med ute- arbeidene helt sør på prosjektet, der tunnelen kommer ut på Fegstad. Her skal det fjernes en del masser og det skal gjøres klart for den søndre tunnel-

utgangen på prosjektet. Til jul er det drevet drøye 1100 meter med jernba- netunnel på denne entreprisen.

Informasjonssenter

Den siste måneden har Jernbanever- ket sammen med entreprenør

Skanska jobbet med å bygge om deler av det gamle godshuset på jernbane- stasjonen i Holmestrand. Dette bygget blir fra nyttår tatt i bruk som informa- sjons- og besøkssenter. Etter hvert vil det også bli satt opp en utstilling som viser hva, hvordan og med hva dette prosjektet blir bygget.

Scan QR-koden med din smarttelefon for mer informasjon

Så langt er vi kommet nå

Det nye informasjonssenteret er etablert i godshuset, som er det avlange bygget til høyre for stasjonsbygget. Der vil vi eta- blere en utstilling som blant annet vil vise noen av redskapene som blir brukt i prosjektet. Foto: Jarle Foss/Jernbaneverket

Referanser

RELATERTE DOKUMENTER

Hvis man skal sammenligne byggingen av Holmestrandporten med byggingen av en enebolig, er vi nå i den fasen hvor mureren fortsatt legger fliser mens rørleggeren,

Kommunikasjons- rådgiver Anne Mette Storvik Holm - Nykirke Tlf: 911 92 112 E-post: [email protected] Arbeid i sommer. Det blir aktivitet langs anlegget i hele sommer, også

Det blir lite aktivitet i dette området før vi skal sprenge oss ut i dagen i mai.. I stasjonshallen blir det noen mindre sprengninger framover i forbindelse med at det skal lages

Det nye stasjonsbygget åpner samti- dig som dobbeltsporet, men resten av utearealene og det som skal bli kollek- tivterminalen kan ikke ferdigstilles før sommeren 2017. Vi får

Det blir gjennom- slag mot Holmestrand i februar 2014 og mot Snekkestad er det planlagt gjennomslag rett før jul. All tunnel- stein fra denne entreprisen kjøres nå til

mange ville se hvor langt driften av stasjonshallen har kommet, og det er veldig hyggelig for jernbaneverket at mer enn 1250 personer kom og besøkte oss denne dagen.. takk til alle

Det vil være noe dårlig fjell også i den mindre tunnelen, men ikke verre enn hva vi har forsert og er vant til andre steder på prosjektet, eller hva som er vanlig i tunneldrift

Slik sprenges det i snitt fem meter tunnel hver gang det smel- ler ett eller annet sted langs den 14,1 kilometer lange traseen. Men før det kan sprenges, må fj ellet rundt det som
