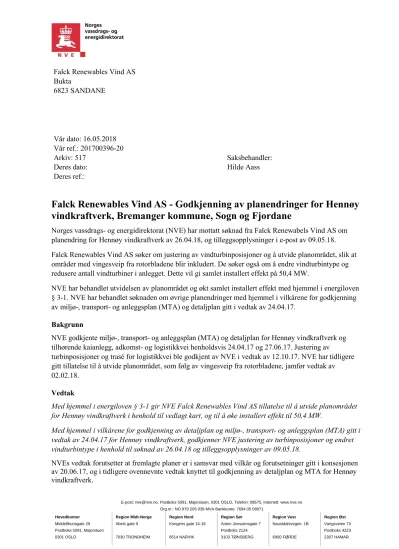

Falck Renewables Vind AS - Godkjenning av planendringer for Hennøy vindkraftverk, Bremanger kommune, Sogn og Fjordane
Fulltekst
RELATERTE DOKUMENTER
IMVS viser til OEDs vedtak om avslag på utsatt frist for idriftsettelse for Andmyran vindkraftverk, og mener at NVE i nærliggende sak ikke har drøftet skadevirkningene på naturen
Norges vassdrags- og energidirektorat viser til miljø-, transport- og anleggsplan (MTA) datert 16.05.2018 for den nye 132 kV kraftledningen mellom Geitfjellet vindkraftverk og
Vi viser til søknad av 9.3.2016 om endring av konsesjon etter energiloven for Hennøy vindkraftverk i Bremanger kommune, Sogn og Fjordane fylke.. NVE meddeler herved konsesjon
NVE meddeler herved Vestavind Kraft AS endret konsesjon for Hennøy vindkraftverk med tilhørende infrastruktur innenfor det samme planområdet som gjelder for konsesjonen av 14.4.2016
godkjenning av detaljplan/MTA for Frøya vindkraftverk er det satt krav om flytting av turbin 1, justering av plassering av turbin 2 og 7, samt krav om alternativ adkomstvei til
Vi viser videre til deres planendringssøknad datert 16.04.2019, som omfatter reduserte antall vindturbiner fra seks til fem, ny turbintype, hvor høyden er endret til 148,5 meter
Dette vedtak forutsetter at fremlagte planer er i samsvar med vilkår og forutsetninger gitt i konsesjonen av 12.02.2016, og vedtak knyttet til godkjenning av detaljplan og MTA
Med hjemmel i konsesjonen datert 08.06.2016 post 12 og 13 godkjenner NVE fremlagte miljø-, transport- og anleggsplan av 21.06.2016 for bygging av Storøy vindkraftverk i
