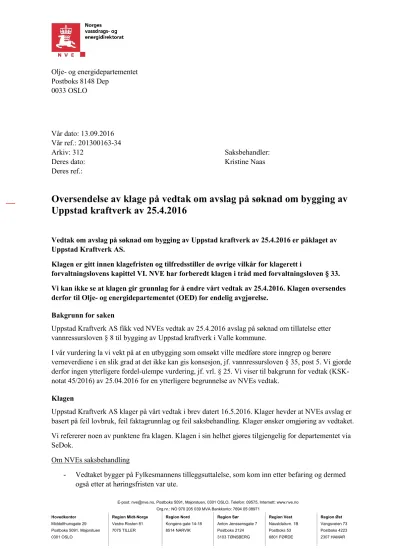

Oversendelse av klage på vedtak om avslag på søknad om bygging av Uppstad kraftverk av 25.4.2016

N/A
N/A
Protected

Academic year: 2022

Share "Oversendelse av klage på vedtak om avslag på søknad om bygging av Uppstad kraftverk av 25.4.2016"

Copied!
4
0
0

Laster.... (Se fulltekst nå)

Fulltekst

Referanser

RELATERTE DOKUMENTER

Etter NVEs vurdering fremkommer det ikke noe nytt i klagen som ikke allerede er vurdert i Bakgrunn for vedtak av 24.6.2015 eller i saken om Tellenes vindkraftverk. Klagene

Etter NVEs vurdering vil det å gi namsblank reduserte leveområder og i tillegg konkurransefortrinn for andre arter, være klart i strid med intensjonen i beskyttelsesregimet til

NVEs miljøtilsyn vil ikke ta planer for landskap og miljø til behandling før anlegget har fått vedtak om konsekvensklasse.. Detaljerte planer skal forelegges NVEs regionkontor

NVE kan ikke se at det har fremkommet nye opplysninger i forbindelse med Veronica Opsangers klage av 24.2.2019 som tilsier at vi skal endre vårt vedtak av 4.2.2019. Vi fastholder

NVE kan oppheve eller endre vedtaket dersom NVE finner klagen begrunnet, alternativt oversende klagen til OED for endelig avgjørelse, jf.. NVE har på forespørsel fra klager gitt

NVE si grunngjeving for avslaget er at kriteriane i vassressurslova § 25; «Konsesjon kan bare gis hvis fordelene ved tiltaket overstiger skader og ulemper for allmenne og

NVEs miljøtilsyn vil ikke ta planer for landskap og miljø til behandling før anlegget har fått vedtak om konsekvensklasse.. Detaljerte planer skal forelegges NVEs regionkontor

NVEs miljøtilsyn vil ikke ta planer for landskap og miljø til behandling før anlegget har fått vedtak om konsekvensklasse.. Detaljerte planer skal forelegges NVEs regionkontor
